12月6日,隨著最后一臺檢修機組并網成功、穩定運行,集團所屬湖南發展集團股份有限公司株洲航電分公司(以下簡稱“湖南發展株洲航電”)2024年度主設備檢修工作圓滿完成。
技術員對圖紙進行核對
合理安排抓進度。上半年,湖南發展株洲航電提前籌備檢修計劃,認真制定檢修方案,扎實做好前期準備工作。9月上旬,隨著電網迎峰度夏保供電工作落下帷幕,公司搶抓窗口期,迅速啟動年度檢修,責任部門按照預定檢修計劃,嚴格把控主工期項目,靈活安排其他項目,在省調批復總工期內完成所有檢修工作,未造成任何棄水,確保了全年高水能利用率。
同心協力守安全。檢修前,株洲航電組織召開了全面的安全技術交底會。責任部門規范布置檢修場地,嚴格執行“一會三卡”,每日召開班前會明確具體工作任務,進行安全技術交底,安排安全監督員全程深入工作現場,確保全過程安全,未發生任何人身及設備事故。

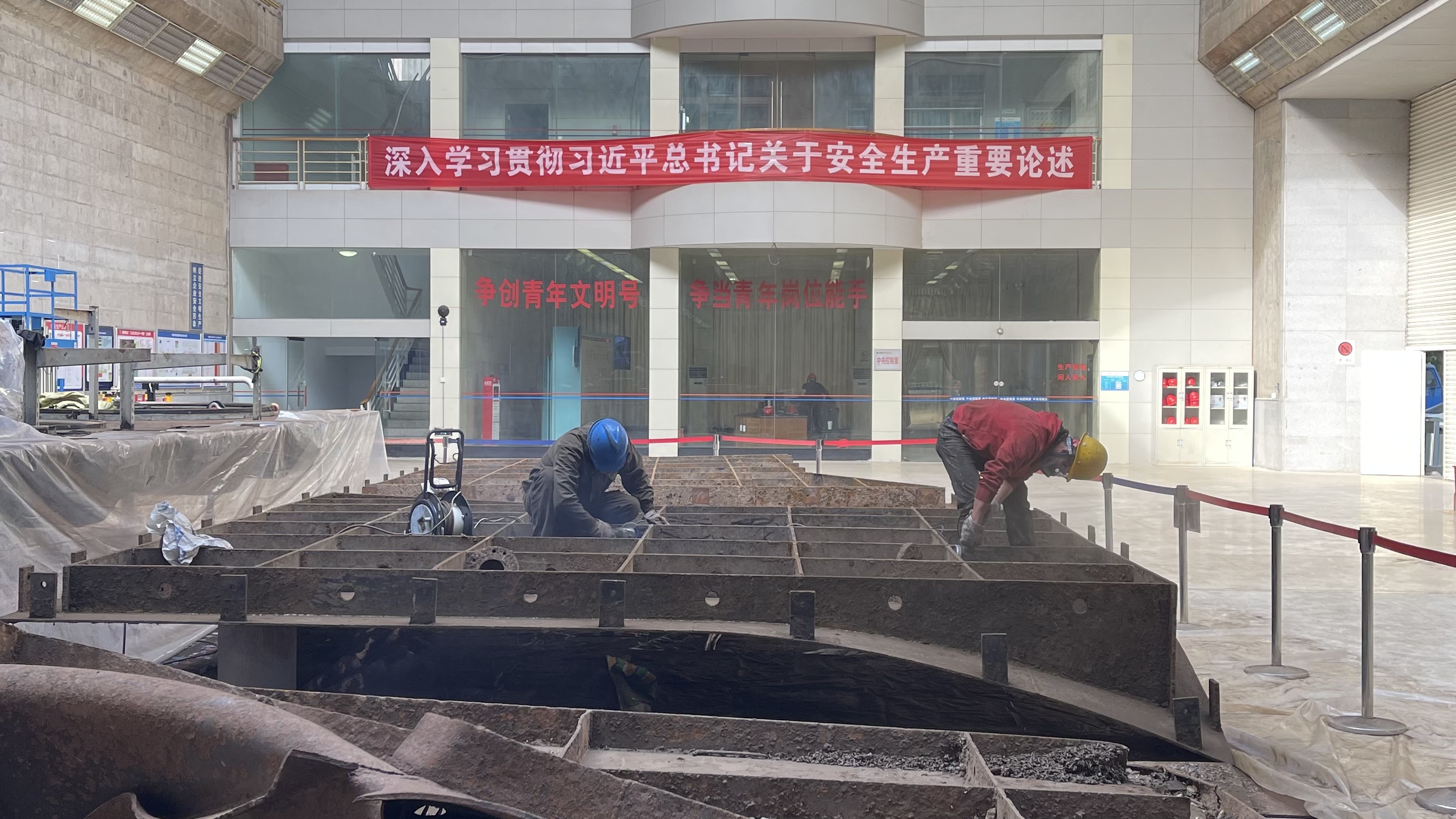

進行導流板檢修
精益求精保質量。檢修期間,召開技術交流會議4次,實施專項施工方案3項,完成技術改造6項。及時發現并消除了水輪機輪轂抗磨塊磨損、發電機出口電纜護套層破損、主變低壓側銅排發熱等隱患,提高了主設備運行可靠性,執行分項階段驗收,實現安全質量“兩手抓、兩手硬”。
檢修調速器油泵
歷時三個月,湖南發展株洲航電全面完成了2臺機組B修、1臺機組C修、2臺主變及1條線路預試等498個常規項目、10個重點項目檢修工作,在計劃工期內優質高效完成全部任務,為保障冬季電力供應和設備長期安全穩定運行奠定了堅實的基礎。
