2021年12月29日,湖南湘投銅灣水利水電開發有限責任公司(以下簡稱“銅電公司”)2#發電機順利合閘并網,歷時120天,2#機組A級檢修圓滿完成。

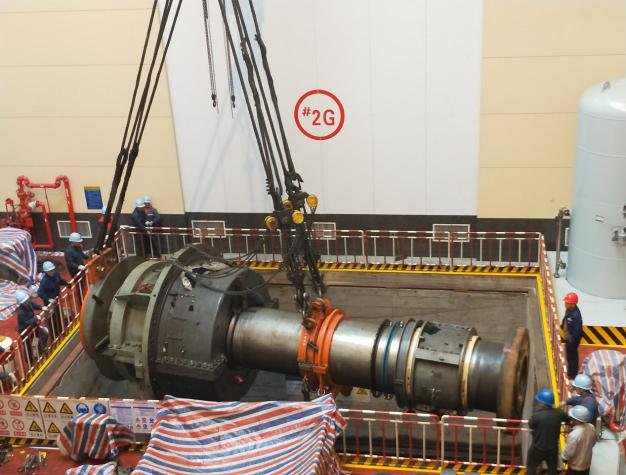

銅電公司 2#機組大軸回裝現場
銅灣電站4臺機組于2007-2008年相繼投產發電,截至2021年12月,累計發電量86億千瓦時,創造了良好經濟效益和社會效益。運行十多年來,機械設備產生磨損,電器元件逐漸老化。為適應電力輸送發展的新需要,銅電公司籌劃設備大修和技術改造,自2018年起,每年枯水期安排一臺機組A級檢修。目前,4#機、3#機、1#機已順利完成檢修工作。2021年,經過四個多月的拆卸、解體、修理、回裝、調試工作,2#機組于12月29日恢復并網發電,設備各項運行參數正常,達到額定出力。檢修過程中,針對大直徑主軸密封磨損快、漏水處理難等問題,銅電公司與廠家聯合攻關,研制了一套新型主軸密封裝置,安裝在2#機組試用,目前運行情況良好,達到預期封水效果,將為后續機組技術改造提供借鑒。
2021年,銅灣電站已累計為湖南電網輸送電能7億千瓦時。隨著2#機組順利合閘并網,銅電公司將全力以赴,為湖南電網迎峰度冬、春節保電作出貢獻。
